三一东湖塘风场206天全容量并网,创造最快山地风场建设纪录!
- 时间:2019-05-06 11:51
- 来源:建设行业信息网
4月30日,随着风机叶片的转动,三一宁乡东湖塘风场正式实现全容量并网发电。从去年9月8日,铲下第一铲土开始,整个过程仅用时234天。如果按照业内通用的首台风机基础浇筑之日算起,那么这个时间进一步缩短到了206天,创造了业内最快建设纪录。
206天创造业内纪录
在宁乡东湖塘镇和坝塘镇之间的山脉山上,二十多台白色风机沿着山脉起伏排列着,构成了三一集团在长沙的第二座风电场——东湖塘风电场。
据项目经理何小峰介绍,东湖塘项目自去年9月开始启动,装机容量50兆瓦,总体投资约5亿元。2019年3月,风电场开始运行,4月30日,实现全容量并网发电。项目年平均风速5.8~6米/秒,年上网电量约1.3亿千瓦时。据测算,对比同规模燃煤电厂,每年可节约标煤超过4万吨,减排二氧化碳7.96万吨,二氧化硫680吨。
在项目现场,可以看到,每一位员工员工脸上都洋溢着自豪与骄傲。
“我们创造了行业最快建设纪录,也实现了自我挑战目标。”何小峰介绍说,在同等装机容量、同地区山地风电条件下,业内对于风场建设时间的标准一般为14至18个月,而东湖塘风场包括基础设施建设在内,仅用了7个多月的时间,如果按照从首台风机基础浇筑开始计算,那么项目时间仅为6个多月,这其中还包括了106天的雨雪天气。亲手创造的奇迹,让大家充满了成就感。
风电人的激情与浪漫
行业最快纪录的背后是更精准的安排与为了同一个目标奋斗的激情。

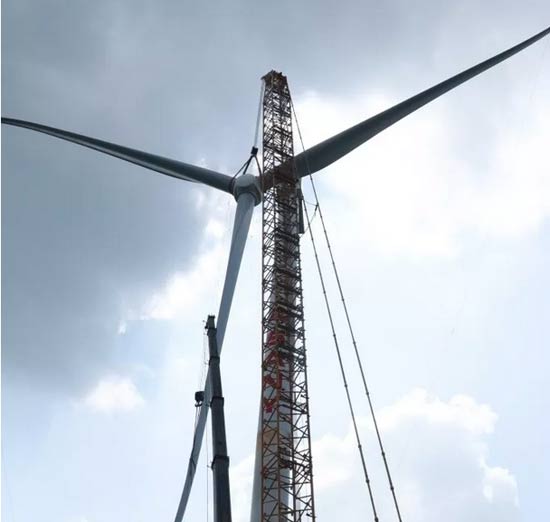

据外联经理向春来介绍,节约时间最好的办法是高效率利用时间。基础设施建设时间往往占据整个项目的50%左右,在这个阶段,项目组通过同时段多个工作面施工节约了大量时间。一些零碎的时间也利用起来。比如晚上,排除安全风险后,就会进行拆车、转场等工作,随时等待下一次施工。
为了保护生态环境,在新路两旁,项目组撒满了草籽,现在这些草已经长了出来,嫩绿茂盛。“草籽撒下去长得很快,一场雨一场太阳就长起来了。”运维工程师曹豪荣说,但是这也是大家最犯愁的时候。因为风电场建设很多时候都要“靠天吃饭”,下雨路滑,上山作业就不安全,此外,遇上大风、大雾等天气,大家也只能“歇着”干着急。
更让人头疼的是,长沙三月的雨甚至一下就是一个月。“好天气”成了稀缺资源,遇上晴朗的日子,大家就更倍加珍惜,全力以赴赶工。
“我们就像‘战狼’一样,有凝聚力,有战斗力。”向春来说,在项目建设过程中,所有的员工都放弃了休息,甚至领导让他们回家,他们也坚持驻守在现场。因此,许多人是在东湖塘度过了自己的生日。
去年10月29日,是土建工程师耿海东的生日。为了项目,他一直坚持在风机基础浇筑现场。晚上11点半,突然生日快乐的歌声响起,共同作战的伙伴们为他送上蛋糕。一块铺在地上的绿色无纺布就是“桌布”,明亮的车灯当做庆祝的“烟火”,大家的笑脸、祝福、感动组成了深夜中最美的画面。
风电项目组的“激情与浪漫”也感染着这里的施工工人们,他们每天也起早贪黑,努力把进度再往前推一把。
“8个月以前,我和兄弟们一起在东湖塘项目立下豪言壮语,被很多人看成笑话。今天我们兑现了自己的承诺,创造了山地风场建设纪录!”三一集团高级副总经理、三一新能源投资有限公司总经理王志强也十分激动,他表示,未来,公司将逐步成长为独具特色的投资公司、引领潮流的运维公司、全球知名的电建公司。
(建设行业:王达)
友情链接
-
| 中国建筑
| 中国铁建
| 第一商用汽车
| 中国建造师网
| 数字化企业
| 中国交通新闻
| 中国项目招标
| 中国基础建设
| 建筑网
| 中国名企排行
| 山西建筑考试
| 中国城市网
| 中国建材市场网
| 中国工业新闻
| 综合节电
| 中国新闻网
| 工程建设
| 中国日报网
| 中国能源新闻
| 建材之家
| 城市交通网
| 中国工程网
| 中国港湾
| 中国路桥
| 全球贸易网
| 环保科技
| 国联资源网
| 绿建之窗
| 鲁班大学
| 一览路桥网
| 中国铁路
| 中国城镇
| 五展六会
| 新型建材
| 三峡
| 中国电建
| 建筑信息化
| BICES 2025
| 冶金工业
| 中国交建
| 中国中铁
| 阿拉丁
| 河姆渡
